excel项目进度表怎么做(仅需4步搞定,项目进度一目了然)

来源:小易整编  作者:小易  发布时间:2020-04-05 06:52
摘要:今天和大家分享甘特图制作技巧,通俗的说就是项目进度表,我们利用条件格式配合相应公式就可以自动生成甘特图。我们先看一下甘特图的样子。 制作步骤: 1、选中E3到AC7区域 2、点击开始选项卡条件格式新建规则 3、在 新建格式规则窗口中,选择:使用公式确定要设置的单...

今天和大家分享甘特图制作技巧,通俗的说就是项目进度表,我们利用条件格式配合相应公式就可以自动生成甘特图。我们先看一下甘特图的样子。

Excel每日一技,条件格式原来还可以这样用「项目进度表」

制作步骤:

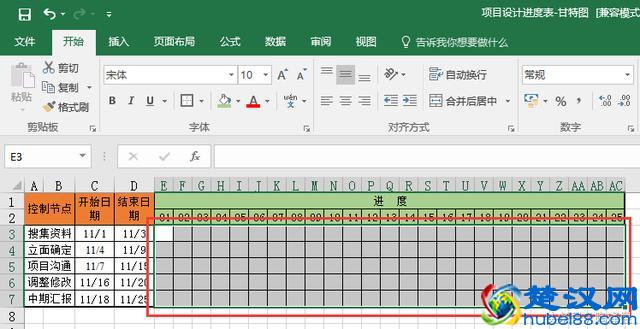

1、选中E3到AC7区域

Excel每日一技,条件格式原来还可以这样用「项目进度表」

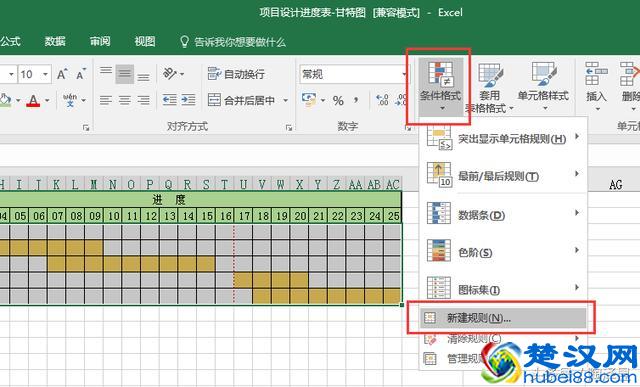

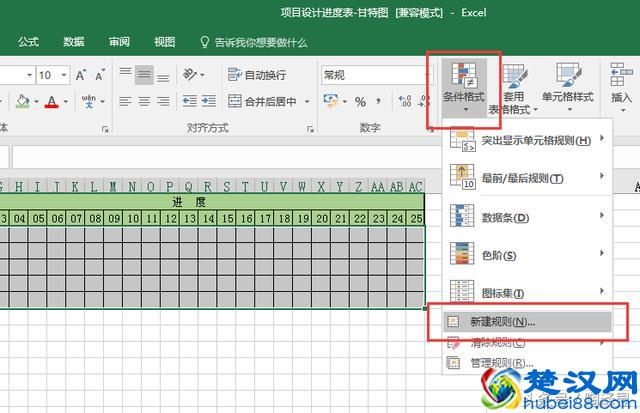

2、点击开始选项卡——条件格式——新建规则

Excel每日一技,条件格式原来还可以这样用「项目进度表」

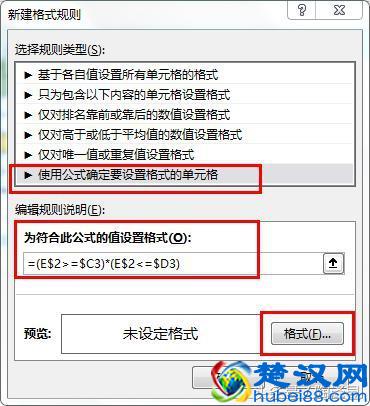

3、在 新建格式规则窗口中,选择:"使用公式确定要设置的单元格"。编辑规则说明——为符合此公式的值设置格式下输入:=(E$2>=$C3)*(E$2<=$D3)

Excel每日一技,条件格式原来还可以这样用「项目进度表」

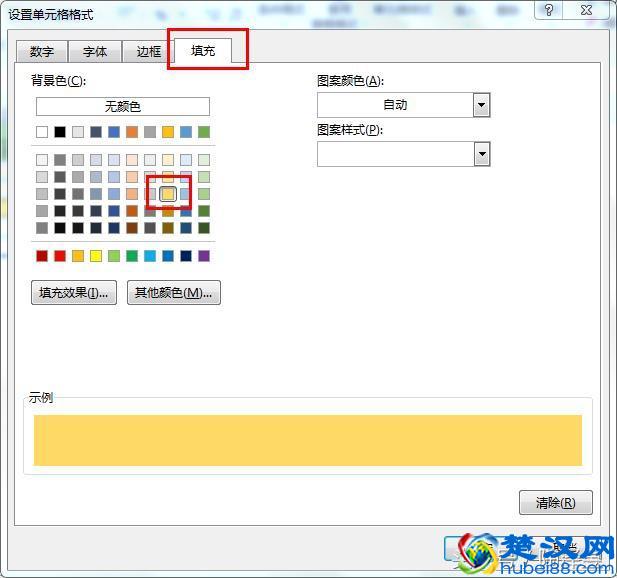

4、点击上图“格式”按钮,弹出下图的“设置单元格格式”窗口,选择“填充”卡片,选择任意颜色即可,点击确定。

Excel每日一技,条件格式原来还可以这样用「项目进度表」

5、生成甘特图效果

Excel每日一技,条件格式原来还可以这样用「项目进度表」

然后,继续设置今日进度,今日是11月16日,利用条件格式在甘特图上面标记出来。

Excel每日一技,条件格式原来还可以这样用「项目进度表」

步骤:1、选中E3到AC7区域

Excel每日一技,条件格式原来还可以这样用「项目进度表」

2、点击开始选项卡——条件格式——新建规则

Excel每日一技,条件格式原来还可以这样用「项目进度表」

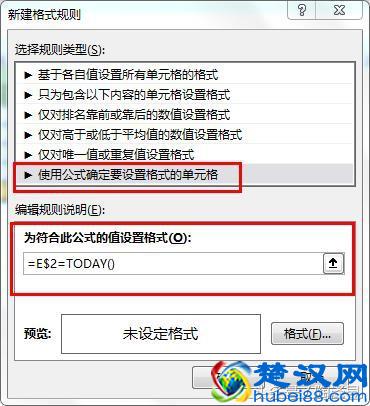

3、在 新建格式规则窗口中,选择:使用公式确定要设置的单元格。编辑规则说明——为符合此公式的值设置格式下输入:=E$2=TODAY()

Excel每日一技,条件格式原来还可以这样用「项目进度表」

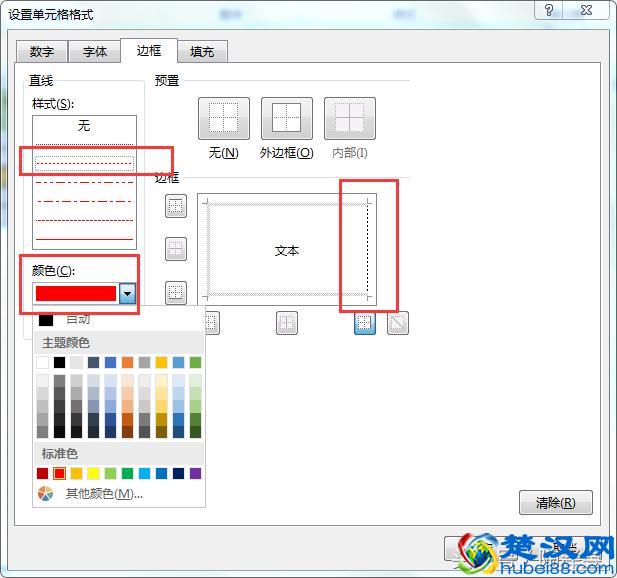

4、点击上图“格式”按钮,弹出下图的“设置单元格格式”窗口,选择“边框”卡片,选择虚线条,红颜色,右边框,点击确定。

Excel每日一技,条件格式原来还可以这样用「项目进度表」

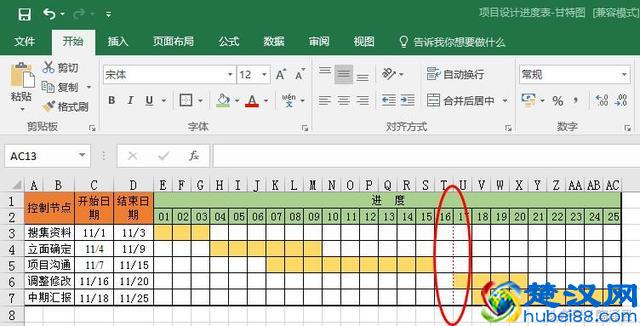

11月16日当天的进度就出现了

Excel每日一技,条件格式原来还可以这样用「项目进度表」
